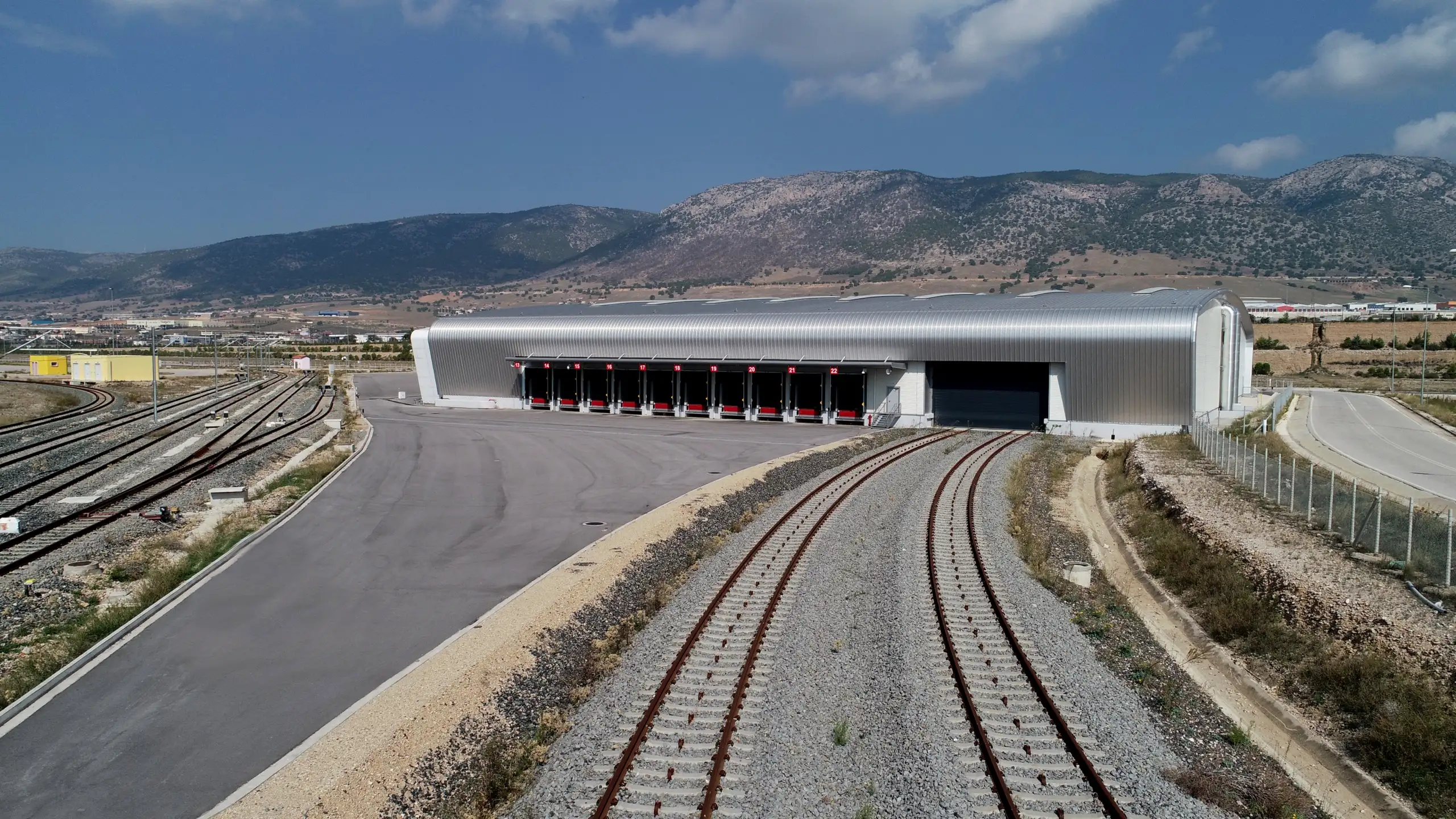

Σιδηροδρομικές γραμμές και εγκαταστάσεις στο Συγκρότημα Θριασίου Πεδίου.

Θριάσιο Πεδίο

Το συγκρότημα σχεδιάστηκε για να συγκεντρώσει σιδηροδρομικές και εμπορευματικές δραστηριότητες που ήταν διάσπαρτες σε σημεία της πρωτεύουσας.

Δύο ολοκληρωμένες φάσεις.

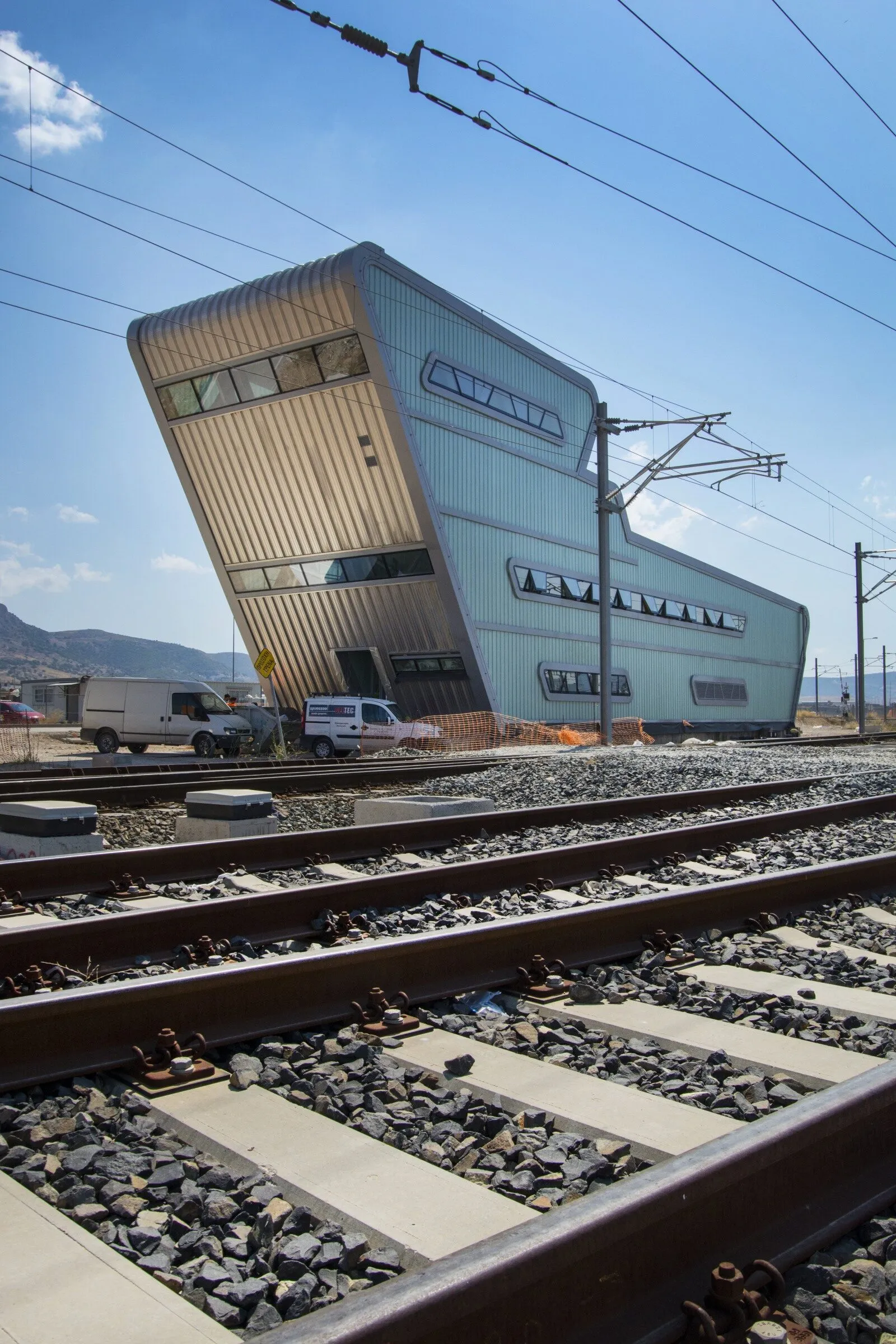

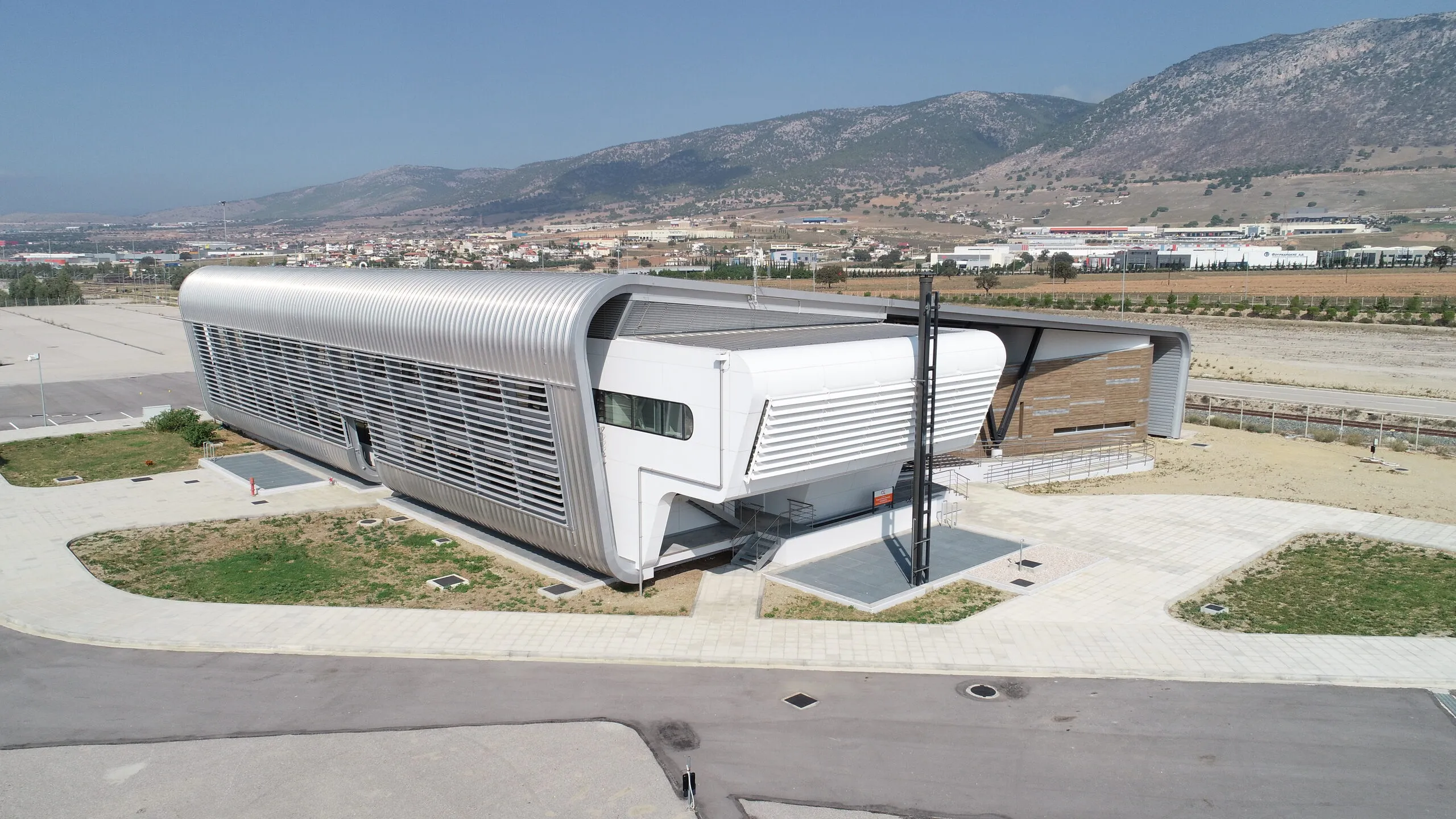

Κτίριο σιδηροδρομικών εγκαταστάσεων στο Θριάσιο Πεδίο.

Α΄ φάση

1999–2010Περίοδος κατασκευής.

214 εκατ. ευρώΚόστος της Α΄ φάσης.

Η Α΄ φάση περιλαμβάνει 39,3 χλμ. συνεχώς συγκολλημένης σιδηροτροχιάς. Κατασκευάστηκαν τέσσερις σιδηροδρομικές γέφυρες και τρεις ανισόπεδες διαβάσεις.

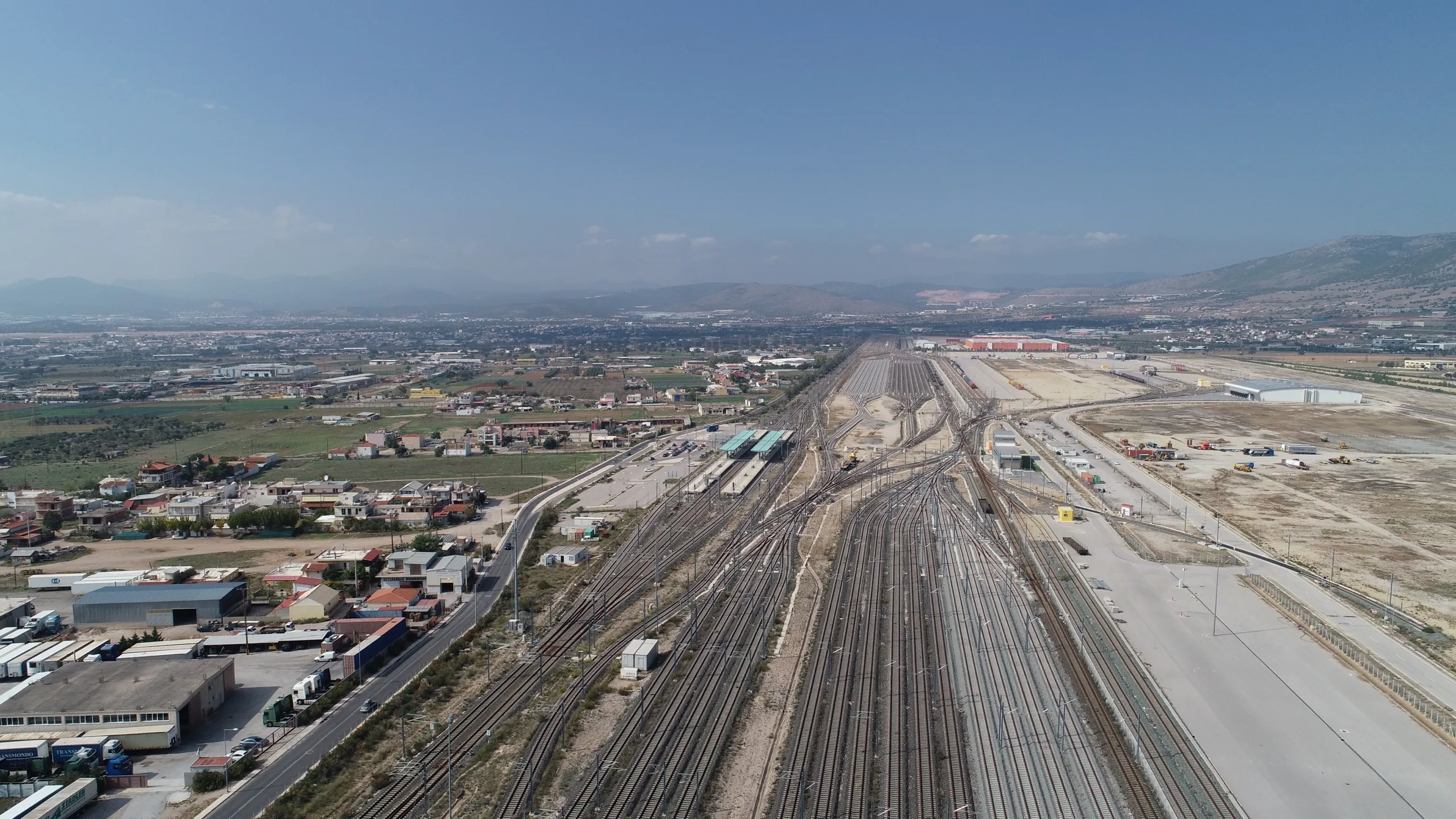

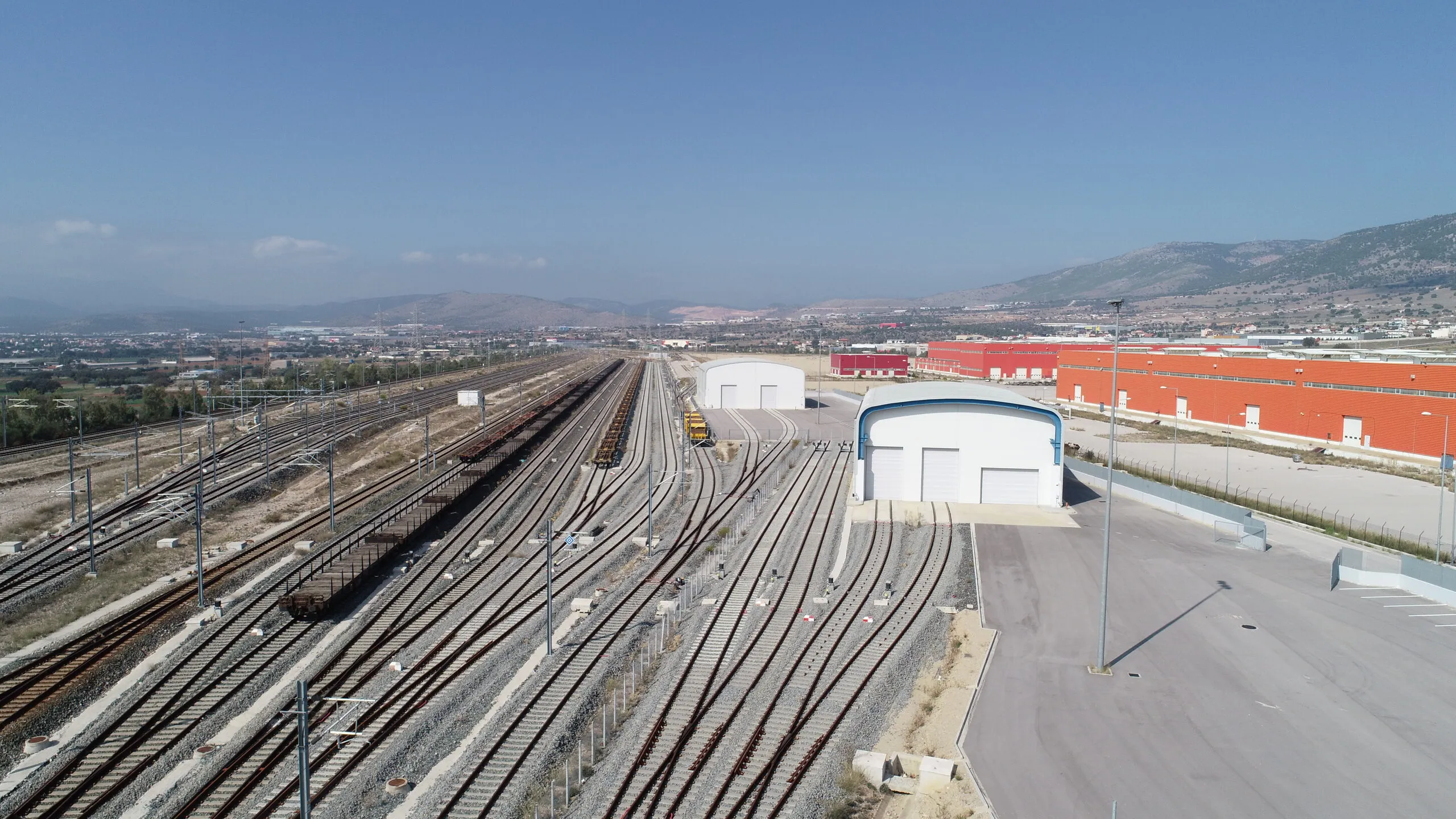

Εναέρια άποψη γραμμών στο Συγκρότημα Θριασίου Πεδίου.

Β΄ φάση

2013–2019Περίοδος κατασκευής.

60,2 εκατ. ευρώΚόστος της Β΄ φάσης.

Η Β΄ φάση πρόσθεσε 12,3 χλμ. συνεχώς συγκολλημένης σιδηροτροχιάς. Η εναέρια γραμμή επαφής εκτείνεται σε 33 χλμ.

Στη γραμμολογία των 55 χλμ. εγκαταστάθηκαν 158 χειριστήρια αλλαγών τροχιάς.

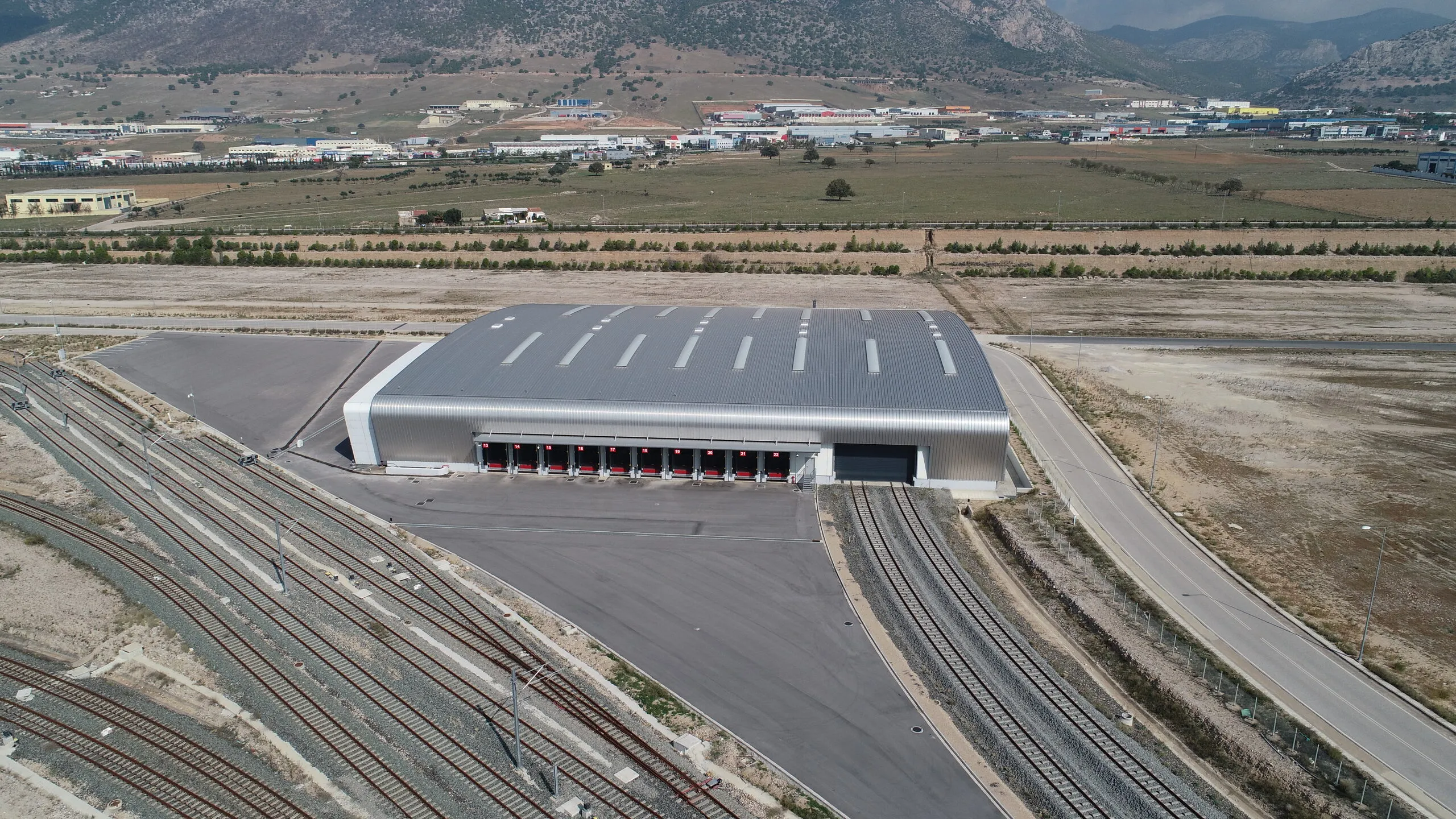

Οι λειτουργίες του συγκροτήματος

Το έργο περιλαμβάνει σταθμό διαλογής, χώρο εμπορευματοκιβωτίων, τελωνείο και εμπορικό σταθμό. Περιλαμβάνει επίσης αποθήκες και εγκαταστάσεις εξυπηρέτησης των σιδηροδρομικών δραστηριοτήτων.
